中国铁建海语熙岸凤凰广场写字楼空调供货及安装工程招标答疑、澄清文件
发布时间:2023-12-22 来源:广东拓腾工程造价咨询有限公司
中国铁建海语熙岸凤凰广场写字楼空调供货及安装工程
招标答疑、澄清文件

一、招标答疑

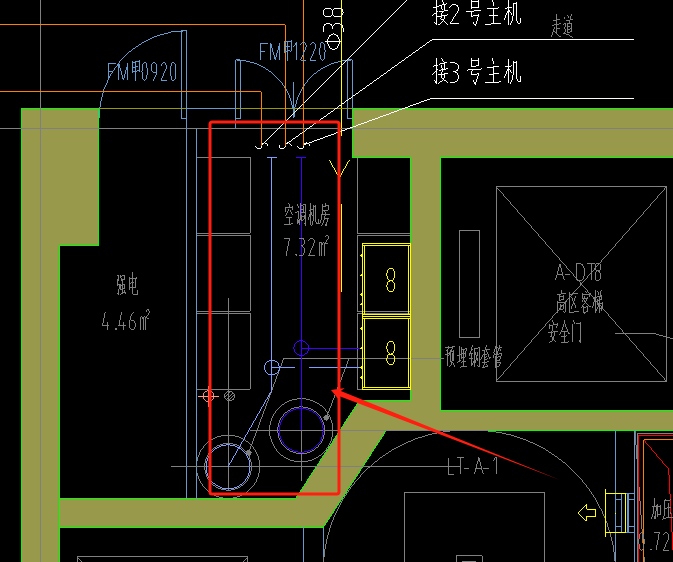

1、机房位置室外机摆放原设计为10台,现在增加到16台,需将机房内配电箱移至强电井,故强电井至室外机的电源线会有所增加,请问该部分线缆是否可单独列项?
答:不单独列项,需在招标清单“空调用电系统改造”中综合考虑。
2、风机盘管送风管端设备尺寸为1200*200,但招标图示尺寸为1000*200,存在部分量差,需调整相应清单及工程量;
答:按招标图尺寸。
3、招标清单中的工程量编制说明第三条第1.5项“B塔8层、10层共4间办公室空调改造,不在本次招标范围内。”,但通过初步核查图纸及清单,招标清单设备及相应风管等工程量有误,请再次明确是否为4间样板间不在本次招标范围内?
答:样板间在本次招标范围,答疑清单已调整。
4、图纸上未明确散流器、回风口尺寸,是否与招标清单所列尺寸一致?

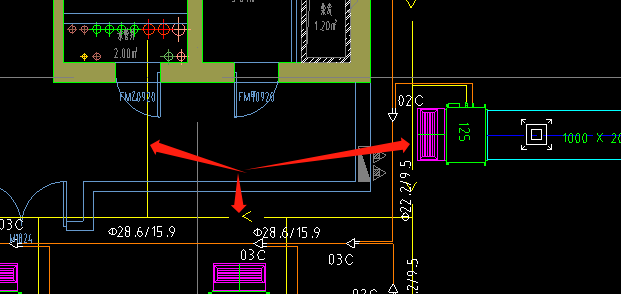

答:设计回复:回风口1000x350,散流器喉部尺寸425x425。
5、招标清单中的工程量编制说明第六条第5项“本工程所有水电费均需施工单位支付”,需明确水电费具体计取标准;
答:按合同金额2‰收取水电费,在进度款中扣除。
6、招标文件投标人须知前附表(一),提到投标保证金(保函优先)交纳:400000元,本招标文件中保函没有给格式,请问是否可以按银行自己的格式?保函是否可以从投标人非基本户出?
答:可以。
7、B塔,空调图纸施工范围为七~十四层,电力施工范围为七~十六层,即十五~十六层是否在本次施工范围,请明确?

答:A塔28楼、29楼、30楼、33楼、34楼整层不在施工范围,B塔7楼、20楼、21楼不在本次施工范围,其余楼层在,图纸作相应补充,清单对应调整。

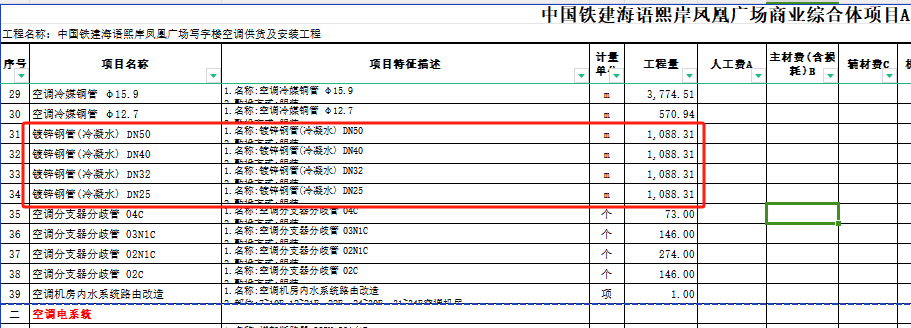

8、图纸中未标注冷凝水管尺寸,但清单中分DN25,DN32,DN40,DN50,是否可按清单工程量直接报价?

答:按照该清单报价,规格差异请投标人自行考虑在报价中,后期报价不再调整。

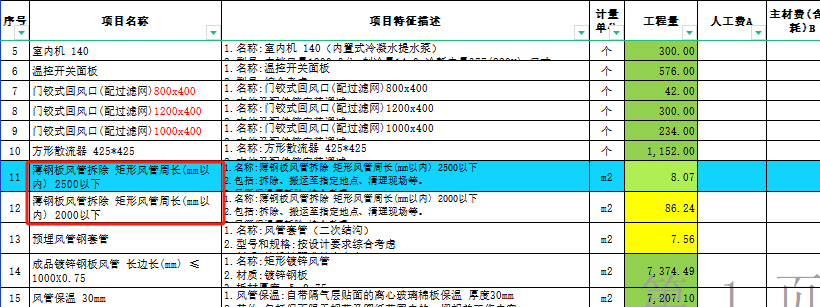

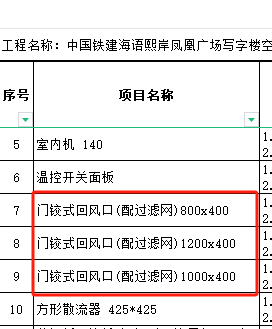

9、图纸中回风口尺寸均为1000*350,但清单中分800*400,1200*400,1000*400三个型号,是否可按清单型号直接报价?
答:按招标图尺寸。

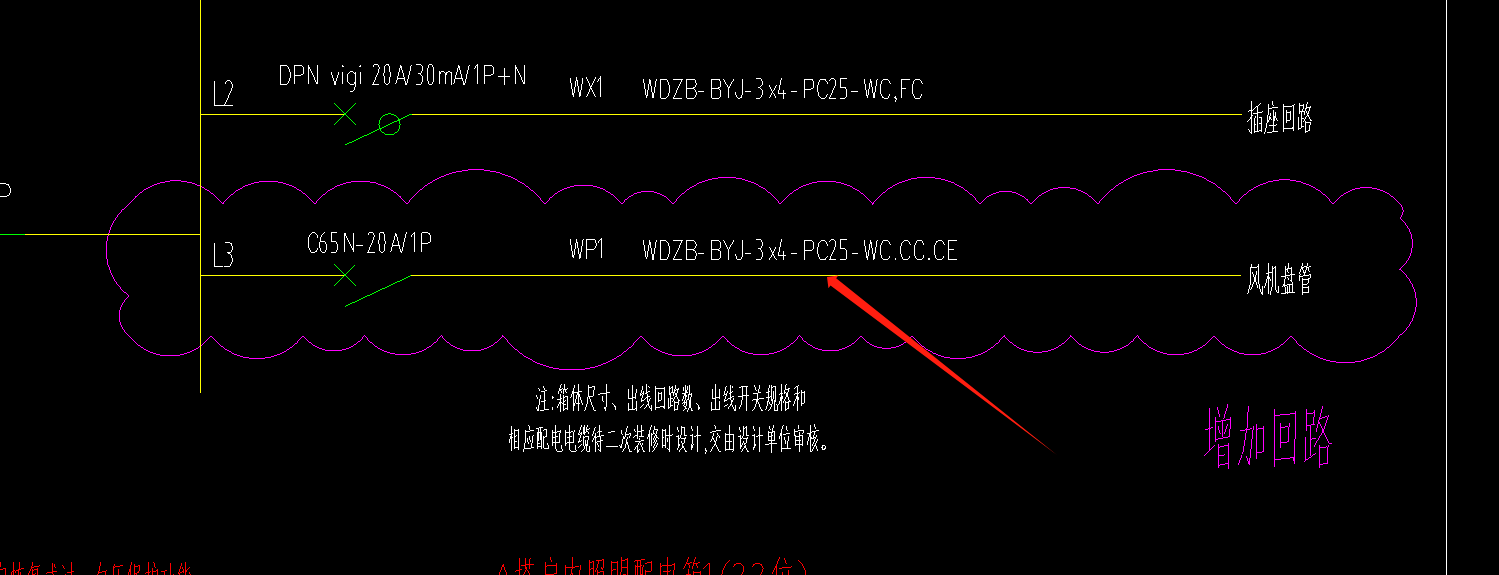

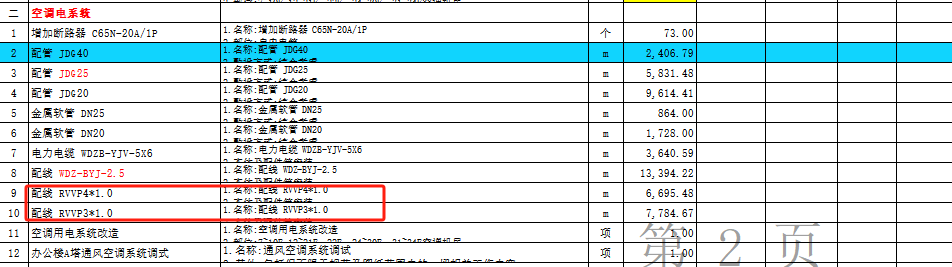

10、图纸中增加风机电源线配管型号为PC25,电源线型号为WDZB-BYJ-4,但清单没有该型号,请明确?

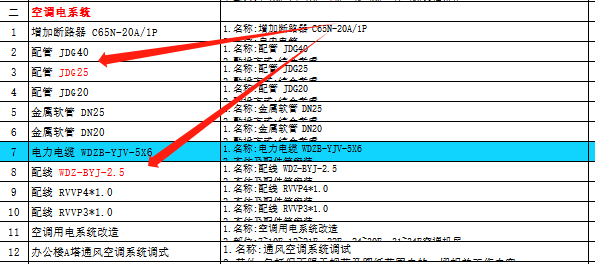

答:配管采用JDG线管;配线WDZ-BYJ-2.5有误,更正后配线WDZB-BYJ-4。
11、图纸未画设备与温控开关间配管配线,主机与末端设备连锁控制配管配线,是否可按清单型号及工程量直接报价?

答:按照该清单报价,规格及种类差异请投标人自行考虑在报价中,需与设备适配,后期报价不再调整。
12、清单中涉及拆除及用水用电改造部分,请提供相关图纸?

答: 已增加图纸。
13、清单中天花拆除及恢复,请提供相关图纸?

答:已增加图纸。
14、冷却系统连接外机部分钢管和阀门,冷却塔等清单内没有,是否已经施工完毕?

答:冷却塔现场已施工完毕,空调机房内水阀改造不单独开项,需在“空调机房内水系统路由改造”中综合考虑。

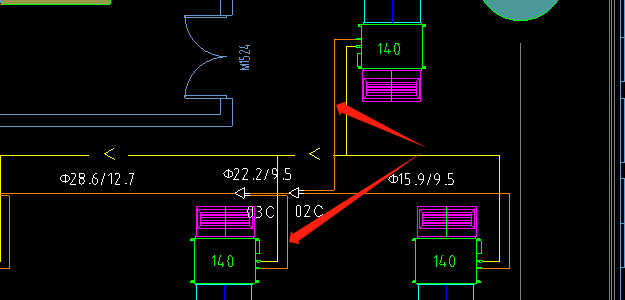

15、连接设备部分铜管无标注,是否都按已标注部分Φ15.9/9.5计算?

答:按图所示报价。

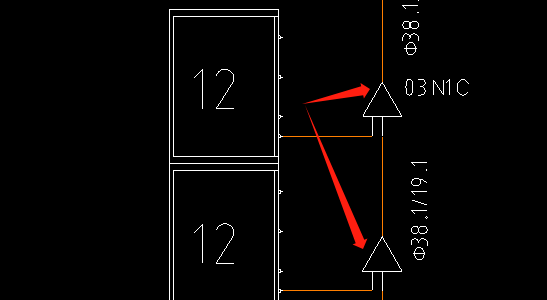

16、室外机位置,部分分支器无型号标注是否都是03N1C?

答:按图所示报价。
17、回风口尺寸未标注,测量出来的尺寸与清单尺寸存在差异,是否按清单规格计算?

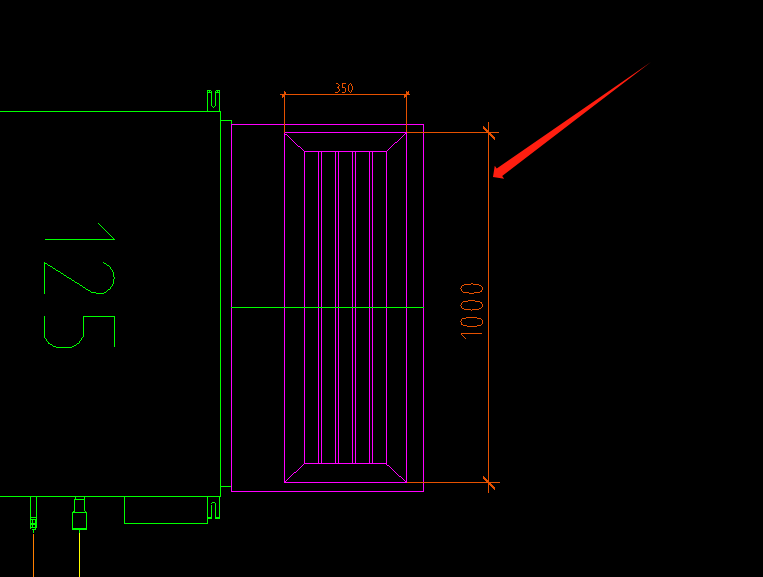

答:按招标图尺寸所示调整清单。

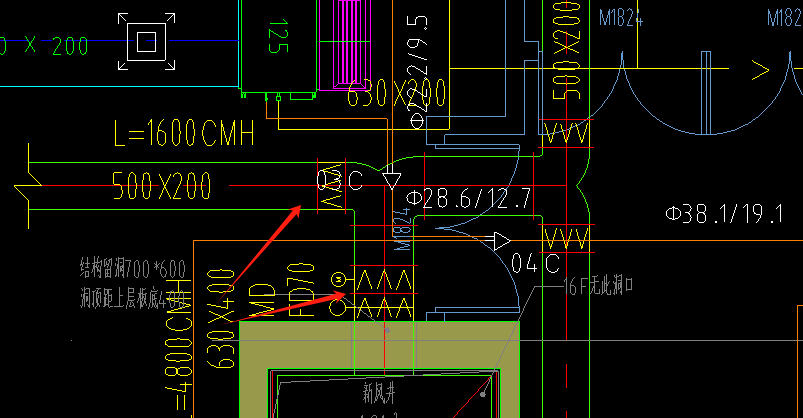

18、新风系统是否在本次施工范围,清单中A塔无新风风管,B塔有,但对开多叶调节阀数量对不上,图纸上有电动对开多叶调节阀,但清单无,请明确?

答:在本次施工范围,需投标人在‘成品镀锌钢板风管’清单项中综合考虑报价。
19、招标清单中,写明外机自带控制箱,但是经现场勘察,原来做的都没有带控制箱,请明确该部分项目特征是否可以删除?

答:按最终采用产品型号综合考虑,需保证使用功能,功能满足情况下可不考虑。
10、关于公区走廊天花拆除,恢复:第一部分,先拆出顶,等他们把空调和其他管都做好了,再恢复顶,可能墙面也要修补(拿管可能有碰撞),1、材料必须有鲜章的合格证,2、垃圾需要外运吗?没有明确。3、写了春节可能要施工,存在管理人员,工人费用增加。4、水电费按合同金额千分之一计取,5、要报施工方案吗?6、成品保护,7、文明施工、8、开荒保洁,列不列项。9、大堂,施工电梯,电梯前室,都要做成品保护。10、过道地面有一部分是静电地板(还是半成品),后期面层在不在本次施工范围。11、过道墙面也是半成品,是不是在本次范围。不 在本次范围,墙面也要做成品移交和成品保护(过程中还要与空调单位沟通好,空调管道施工也会破坏墙面,甲方不会认这个费用)。12、顶面拆除和恢复,材料损耗也大。13、工期拖的时间会很长,这个项目就像是写字楼还没招租。可能空调没做好,写字楼户内已经招租后在装修,也会对过道二次破坏。14、顶面的的摄像头,灯具,喇叭等,还是要电工过程检查,请明确?
答:请查阅招标文件及清单说明。
二、招标澄清
(1)届时户内末端设备及主机投入将根据实际招商需求据实分步投入,发包人将通过变更形式调整,根据合同单价进行变更结算。请投标人充分考虑该情况,不得额外索取费用。
(2)原天花上涉及到的所有末端及设备,投标人如涉及到拆除施工,需要按照原样恢复,该费用包含在投标报价中。
(3)截标时间调整为2023年12月29日9:00;
三、相关说明
本答疑、澄清文件为招标公告及招标文件的组成部分,如对同一事项的表述与之前所发出的招标公告及招标文件不符的,则以本答疑、澄清文件为准。
招标人:广州南沙中铁实业发展有限公司
日期:2023年12月22日
